Projektdetails
Der Autobahnring München zählt zu den am stärksten belasteten Straßen in Bayern; die vorhandenen Querschnitte sind fast durchgängig an der Grenze ihrer Leistungsfähigkeit angekommen. Gemäß Straßenverkehrszählung 2015 lag die durchschnittliche Verkehrsbelastung im betrachteten Abschnitt bei knapp 120.000 Kfz/24h (DTV).

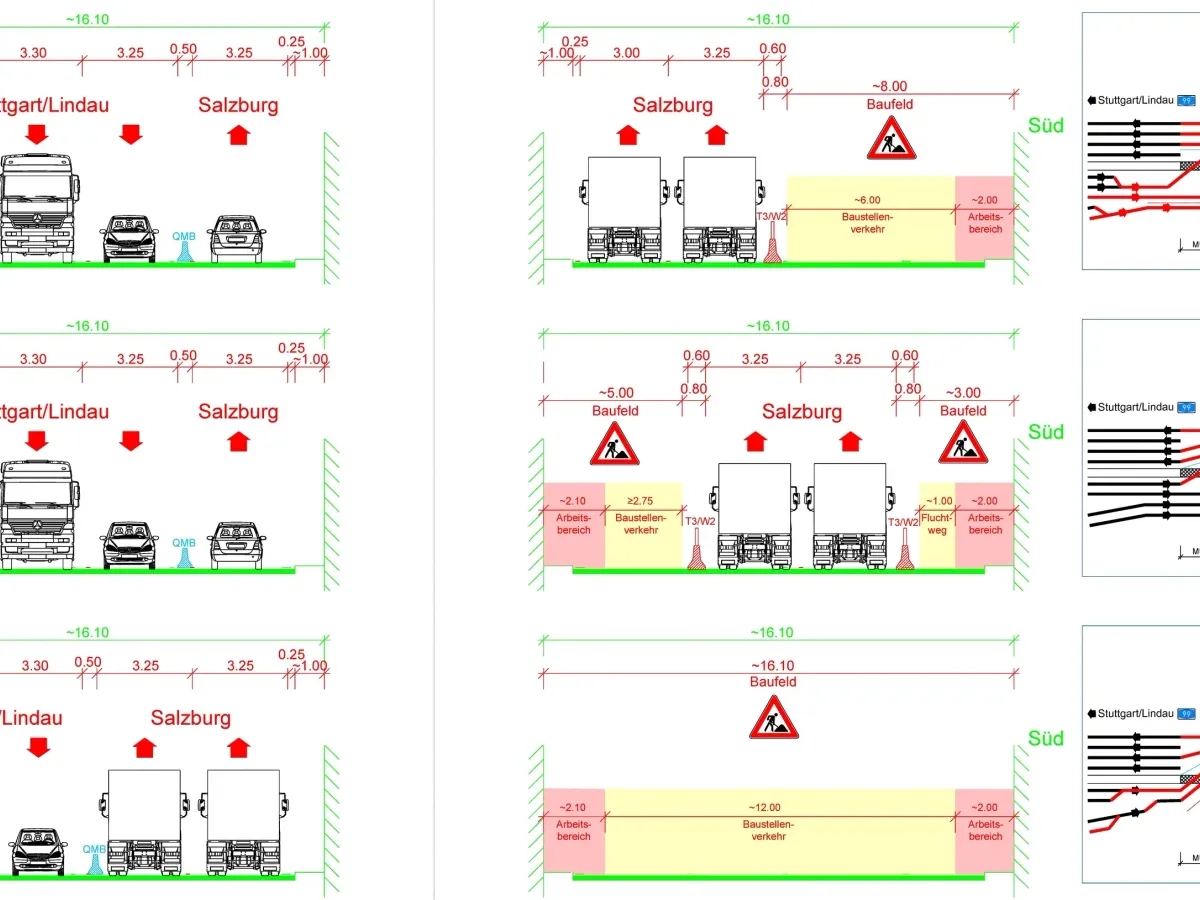

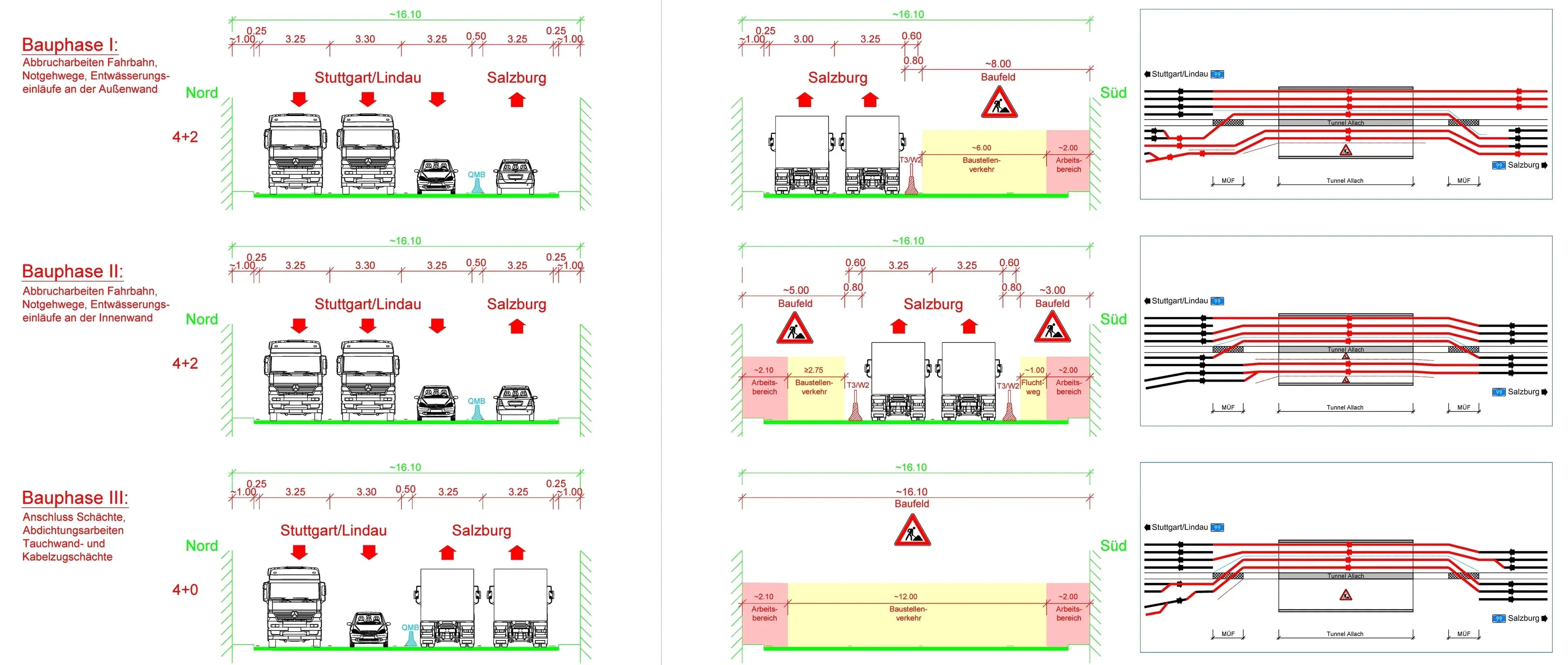

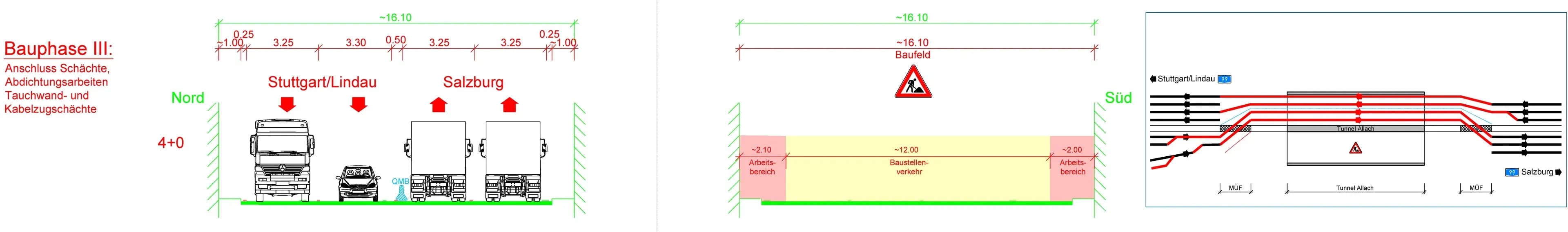

Aufgrund der hohen Verkehrsmengen und der damit einhergehenden Chloridbelastung ist eine umfassende bautechnische Sanierung der 1.060 m bzw. 1.030 m langen Tunnelröhren notwendig. Im Rahmen der Tunnelsanierung soll der vorhandene Seitenstreifen für eine temporäre Seitenstreifenfreigabe (TSF) ertüchtigt werden. Im Zuge der Entwurfsplanung wurden umfangreiche Untersuchungen zur Verkehrsführung während der Tunnelsanierung durchgeführt.
- Planungszeitraum
- 2017 bis 2023
- Ausführungszeitraum
- -
- Leistungsbereiche
- Lph 3 und 4 der Objektplanung Verkehrsanlagen, Verkehrsführung w. d. Bauzeit, Tunnelvermessung
- Bauherr
- Autobahndirektion Südbayern, Dienststelle München
- Standort
- München-Allach bis München-Feldmoching
